Строительство быстровозводимых зданий для ангаров и складов
Обновлено
Ангар или склад сегодня редко строят капитальным зданием «из кирпича, бетона и по месту». Стандарт отрасли — здание, которое спроектировали и изготовили на заводе, привезли на площадку комплектом и собрали за недели. Ниже — откуда взялась эта технология, где она находится относительно остального строительства, чем отличаются быстровозводимые здания для складов и ангаров и что стоит за двумя ключевыми словами: «быстровозводимость» и «некапитальность».

Два тентовых ангара на действующем аэродроме: здания такого размера ставят за недели, а при необходимости переносят на другую площадку.
Коротко
- Металлоконструкции — 20–30 % объёма нежилого строительства в России, в стране работает около 300 заводов.
- 2025 год стал рекордным по складам: 7,8 млн м² ввода, общий объём качественных складов превысил 64 млн м².
- Регионы дают 58 % ввода складов — Московский регион впервые опустился до 42 %.
- Ангар 1 000 м² бригада из 5–7 человек ставит за 7–14 дней, полный цикл от заявки до ввода — 45–75 дней.
- Быстровозводимость и некапитальность — разные вещи: первая про технологию, вторая про правовой статус.
Откуда взялась отрасль

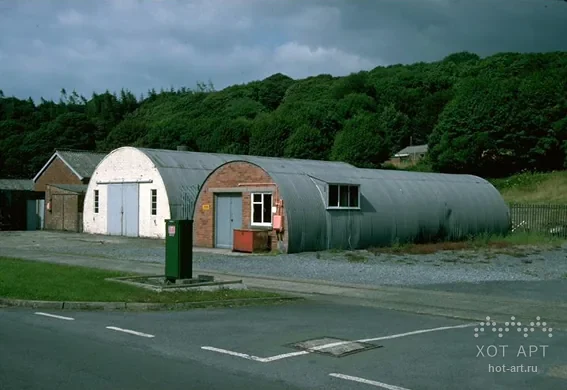

Быстровозводимые здания родились из военной необходимости. В 1916 году британский инженер Питер Ниссен предложил арочный барак из гофрированного листа, который бригада собирала за несколько часов. В 1941 году ВМС США переработали идею в «Квонсет»: за войну выпущено около 170 тысяч таких зданий, стандартный модуль 6,1×14,6 м собирали десять человек за день без квалифицированных рабочих.
Параллельно в США сложилась индустрия pre-engineered metal buildings — стальных зданий заводского изготовления с расчётом под типовые нагрузки; после войны она стала основой американского промышленного и складского строительства. В СССР школа лёгких металлоконструкций развивалась с 1930-х, а олимпийские объекты 1980 года дали стране мембранные покрытия и большепролётные системы. Массовым сегмент стал с 2000-х, когда появились доступные утеплители, сэндвич-панели, армированные ПВХ-мембраны и антикоррозионные покрытия.
Где отрасль находится сейчас
В России быстровозводимые здания — уже не ниша, а основной способ строить нежилые объекты. По оценкам CRE, металлоконструкции занимают 20–30 % объёма нежилого строительства, в стране работает около 300 заводов металлоконструкций, а внутренний спрос закрывается почти полностью собственным производством. Выпуск строительных металлоконструкций вырос с 2018 по 2022 год на 69 % и достиг 8,5 млн тонн; в первом полугодии 2026 года произведено 1,8 млн тонн, хотя темпы роста после 2025 года замедлились на 21 %.
Главный драйвер — склады. 2025 год стал рекордным в истории российского рынка: ввод складской недвижимости оценивался в 7,8 млн м², общий объём качественных складов превысил 64 млн м². В первом полугодии 2026 года введено около 3 млн м² (+28 % к прошлому году), по итогам года CORE.XP ожидает 5,7 млн м² — второй результат за всю историю. Меняется география: доля Московского региона упала до 42 %, а регионы дают 58 % ввода и, по прогнозу, до 60 % сделок. Значит, ангары и склады всё чаще строятся там, где нет крупных генподрядчиков и где заводская готовность здания важнее всего.

На фоне остальных отраслей строительства сегмент выглядит увереннее. Жилищное строительство в 2025–2026 годах живёт в условиях дорогой ипотеки и сокращения запусков, инфраструктурное зависит от бюджета, а промышленное и складское растёт на импортозамещении, e-commerce и переносе производств в регионы: ввод нежилых объектов в первом полугодии 2026 года вырос на 11 %, складов — на 65 %, торговых объектов — на 25 %. Проблемы отрасли тоже понятны: подорожавшее оборудование, переход на китайские станки с меньшим ресурсом и дефицит кадров, который в сварочных и монтажных специальностях достигает 20–25 %.
Мировой рынок движется в ту же сторону. Глобальный сегмент pre-engineered metal buildings оценивается в 44,1 млрд долларов в 2025 году с прогнозом 87 млрд к 2033-му (рост около 9 % в год); лидирует Азиатско-Тихоокеанский регион с долей 34 %, а среди назначений — производство (35 %) и склады. Рынок тентовых зданий (tension fabric buildings) меньше — около 2,5 млрд долларов с ростом 7–8 % в год, — но именно он растёт за счёт логистики, горнодобычи и сельского хозяйства, где важны скорость и мобильность.
Особенности зданий для ангаров и складов
Ангар или склад предъявляют к зданию три требования: свободный пролёт без колонн, большие ворота или несколько и минимальная цена квадратного метра при заданной высоте. Под них сложились три конструктивные школы.
- Каркасно-тентовые здания
- Стальной каркас из ферм и ПВХ-мембрана плотностью 650–900 г/м². Самый быстрый и лёгкий вариант: естественное освещение через светопропускающее полотно, пролёты до 50 м, возможность разобрать и перенести здание на другую площадку.
- Профнастил и сэндвич-панели на стальном каркасе
- Холодные и утеплённые склады постоянного назначения — там, где нужен класс А с температурным режимом и капитальный статус объекта.
- Бескаркасные арочные ангары из гнутого листа
- Самый дешёвый способ накрыть площадь. Расплата — здание не ремонтируется, плохо переносит дополнительные проёмы и в снежных районах требует толстого листа.

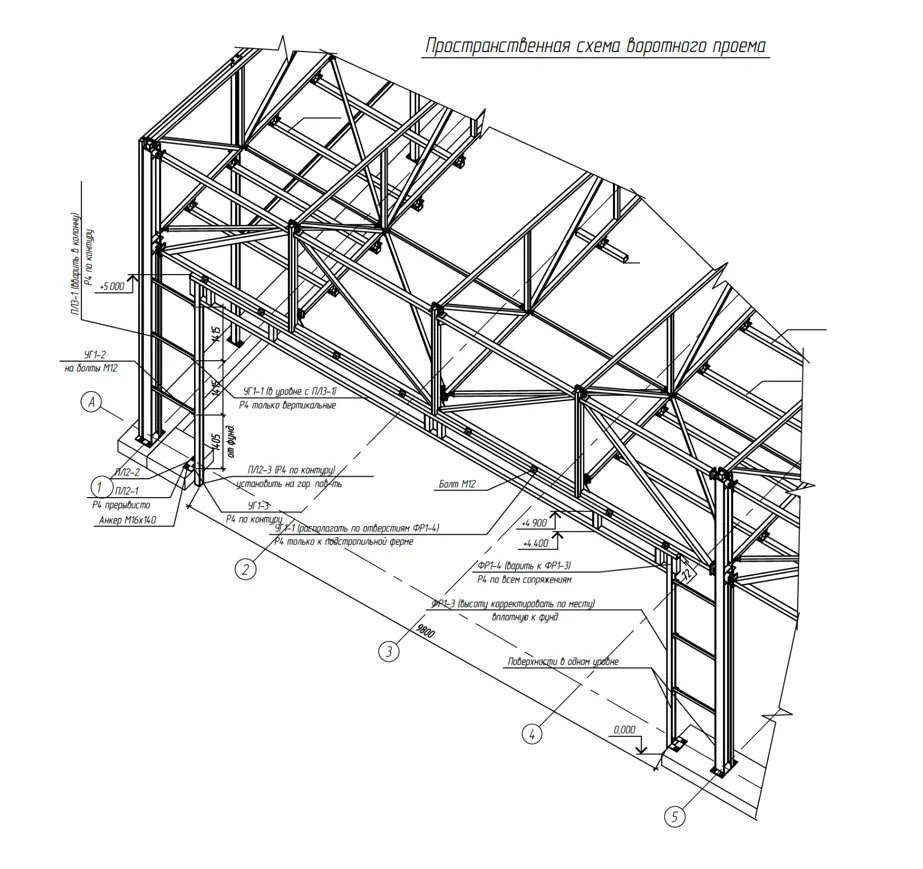

Общее у всех трёх — заводское изготовление. Каркас режут, сваривают, красят и маркируют в цехе по чертежам КМД, на площадке выполняются только болтовая сборка и монтаж ограждения. Фундамент облегчённый: анкеровка в плиту, мелкозаглублённые фундаменты, винтовые сваи, дорожные плиты. Проектирование ведётся под региональные снеговые и ветровые нагрузки по СП 20.13330, поэтому «типовой» ангар для Краснодара и для Красноярска — это разные каркасы при одинаковых габаритах.
Принцип быстровозводимости

Быстровозводимость — это не «строим быстро», а перенос трудоёмкости с площадки на завод. Здание раскладывается на отправочные марки, каждая изготавливается и контролируется в цехе; на объекте остаются операции, не требующие мокрых процессов и набора прочности: разметка, анкеровка, болтовая сборка, натяжение мембраны, навеска ворот.
Отсюда три следствия. Параллельность: пока на площадке готовят основание, на заводе уже варят фермы — это экономит от трёх до шести недель общего срока. Независимость от сезона: болтовой монтаж возможен при −20 °C, а тент при подготовке полотна — до −10 °C и ниже. Предсказуемость: ангар площадью 1 000 м² бригада из 5–7 человек ставит за 7–14 дней, а полный цикл от заявки до ввода с инженерными системами укладывается в 45–75 дней против 6–12 месяцев для капитального склада.
Принцип некапитальности
Некапитальность — характеристика юридическая, а не строительная, и из быстровозводимости она автоматически не следует. По пункту 10.2 статьи 1 Градостроительного кодекса некапитальными признаются строения без прочной связи с землёй, которые можно переместить или демонтировать и собрать заново без несоразмерного ущерба назначению. Для ангара это означает болтовые узлы, отсутствие заглублённого фундамента с замоноличенными стойками, временные подводки сетей и ограниченный срок службы, зафиксированный в паспорте.
Такой объект не требует разрешения на строительство, экспертизы и ввода в эксплуатацию (статьи 49, 51, 55 ГрК РФ), не регистрируется как недвижимость и не облагается налогом на имущество; на него не распространяется статья 222 ГК о сносе самовольной постройки, что подтверждено обзорами Верховного Суда 2022 и 2025 годов. При этом остаются земельные требования — вид разрешённого использования участка, права на землю, а в Москве ещё и согласование размещения по постановлениям 636-ПП и 1255-ПП.
Быстровозводимое здание из сэндвич-панелей на ленточном фундаменте с колоннами в монолите — капитальный объект со всеми процедурами; тентовый ангар на анкерах — некапитальный. Разница в статусе, а не в скорости.
Есть ли такие понятия в других странах
Есть, но устроены иначе: за рубежом объект чаще делят по времени существования, а не по конструктиву.
- США
- Международный строительный кодекс (IBC) выделяет главу 31 «Special Construction» с разделами о мембранных и временных сооружениях. Временным считается объект, стоящий не более 180 дней, — для него действует упрощённое разрешение. Всё, что стоит дольше, включая тентовые склады и pre-engineered buildings, проходит обычную процедуру permit по нагрузкам ASCE 7 и стандарту ASCE 55 для мембранных конструкций. Понятия «некапитальный» в американском праве нет — есть permanent и temporary.
- Великобритания
- Временным зданием по Приложению 2 Строительных норм считается объект, который не будут держать на месте более 28 дней; те же 28 дней в году дают право на временное использование земли без planning permission. Тентовый склад, стоящий год, — обычное здание, требующее разрешения на планирование, хотя многие производители получают его как «временное на срок до 3–5 лет».
- Германия
- Действует институт «летучих сооружений» (Fliegende Bauten, § 76 Типового строительного устава): шатры, трибуны, сцены, которые многократно собираются в разных местах. На конструкцию выдают Ausführungsgenehmigung — разрешение на исполнение с проверкой по DIN EN 13782 и журналом испытаний, действующее ограниченный срок; перед каждой установкой владелец уведомляет местный орган. Но тентовый зал, используемый постоянно как замена здания, «летучим» уже не считается и требует обычного Baugenehmigung.
Иными словами, российское понятие некапитальности по конструктивному признаку ближе всего к немецкому подходу, а по последствиям для владельца мягче американского и британского, где решает срок. Это одна из причин, по которой каркасно-тентовые ангары в России распространены шире, чем в Европе: закон прямо связывает лёгкость конструкции с лёгкостью процедур.
Что это значит для заказчика
Отрасль быстровозводимых зданий прошла путь от военных бараков до основного способа строить склады, и сейчас растёт быстрее остального строительства — особенно в регионах. Для заказчика ангара или склада главный выбор не между «быстро» и «медленно», а между тремя конструктивными системами и двумя правовыми статусами.
«Хот Арт» более 10 лет проектирует и производит каркасно-тентовые здания как некапитальные сооружения: заводской каркас пролётом до 50 м, расчёт под региональные нагрузки, монтаж собственными бригадами по всей России и комплект документов, подтверждающих статус объекта. Посмотрите реализованные объекты — от склада 12×30×4,5 м в Твери до раздвижного ангара 18×30×7 м во Владивостоке. Стоящее здание тоже обслуживаем: ремонт и переезд делает та же бригада. Телефон 8-495-966-13-628-495-966-13-62, почта info@hot-art.ru.
Частые вопросы
- Что такое быстровозводимое здание?
- Здание, которое спроектировали и изготовили на заводе, привезли на площадку комплектом и собрали на болтах за недели. Суть не в скорости работ, а в переносе трудоёмкости с площадки в цех: на объекте остаются только операции без мокрых процессов и набора прочности — разметка, анкеровка, болтовая сборка, натяжение мембраны, навеска ворот.
- Сколько строится быстровозводимый ангар или склад?
- Ангар площадью 1 000 м² бригада из 5–7 человек ставит за 7–14 дней. Полный цикл от заявки до ввода с инженерными системами укладывается в 45–75 дней против 6–12 месяцев для капитального склада. Экономия возникает ещё и за счёт параллельности: пока на площадке готовят основание, на заводе уже варят фермы — это три-шесть недель общего срока.
- Какие бывают быстровозводимые здания для складов?
- Три конструктивные системы. Каркасно-тентовые: стальные фермы и ПВХ-мембрана 650–900 г/м², пролёты до 50 м, здание можно перенести. Профнастил и сэндвич-панели на стальном каркасе: постоянные утеплённые склады класса А с температурным режимом. Бескаркасные арочные из гнутого листа: дешевле всего, но не ремонтируются и ограничены по проёмам и снеговой нагрузке.
- Быстровозводимое здание — это некапитальный объект?
- Не обязательно. Быстровозводимость — технология, некапитальность — правовой статус по пункту 10.2 статьи 1 ГрК РФ. Здание из сэндвич-панелей на ленточном фундаменте с колоннами в монолите возводится быстро, но остаётся капитальным объектом со всеми процедурами. Тентовый ангар на анкерах — некапитальный. Разница в конструктиве и способе опирания, а не в скорости.
- Нужно ли разрешение на строительство быстровозводимого ангара?
- Если объект некапитальный, разрешение на строительство, экспертиза проекта и ввод в эксплуатацию не требуются (статьи 49, 51, 55 ГрК РФ), объект не регистрируется как недвижимость и не облагается налогом на имущество. Земельные требования остаются: вид разрешённого использования участка и права на землю, а в Москве — ещё и согласование размещения по постановлениям 636-ПП и 1255-ПП.
- Зимой строить можно?
- Да, в этом одно из главных преимуществ технологии. Болтовой монтаж каркаса возможен при −20 °C, тентовое полотно при предварительной подготовке раскатывают до −10 °C. Мокрых процессов, которым нужен набор прочности и положительная температура, на площадке почти нет.
- Подойдёт ли типовой проект для любого региона?
- Нет. Проектирование ведётся под региональные снеговые и ветровые нагрузки по СП 20.13330, поэтому ангар для Краснодара и для Красноярска — это разные каркасы при одинаковых габаритах. «Типовой проект» без указания снегового района вашей площадки — первый признак, что каркас посчитан не под вас.
Нормативная база и источники
Градостроительный кодекс РФ: ст. 1 (п. 10.2), 49, 51, 55. Гражданский кодекс РФ: ст. 222. СП 20.13330 «Нагрузки и воздействия». Постановления Правительства Москвы № 636-ПП и № 1255-ПП. Обзоры практики Верховного Суда РФ 2022 и 2025 годов. Зарубежные нормы: IBC (гл. 31), ASCE 7, ASCE 55, Building Regulations (Приложение 2), Musterbauordnung § 76, DIN EN 13782. Рыночные данные: CRE, CORE.XP, отраслевая статистика по выпуску металлоконструкций и вводу складской недвижимости за 2025 — первое полугодие 2026 года.
